Código de Obras de Indaiatuba: Resumo Prático para Proprietários
Por Arq. John Neres. Publicado em 22 Jun de 2026, atualizado em 7 Set de 2026.
O Código de Obras é a lei que diz como se constrói em Indaiatuba: dimensão mínima de ambiente, iluminação e ventilação, altura de pé-direito, acessibilidade e o rito de aprovação. Ele trabalha junto com a lei de uso e ocupação do solo, que define o que cabe em cada zona. Uma responde o como, a outra responde o quanto, e um projeto só é aprovável quando atende às duas.
Os números que definem o que cabe no lote Estes são os parâmetros que aparecem em toda análise e que o proprietário precisa conhecer antes de contratar qualquer projeto. Na prática, quem cuida disso por você é o nosso serviço de aprovação de projetos na Prefeitura de Indaiatuba .

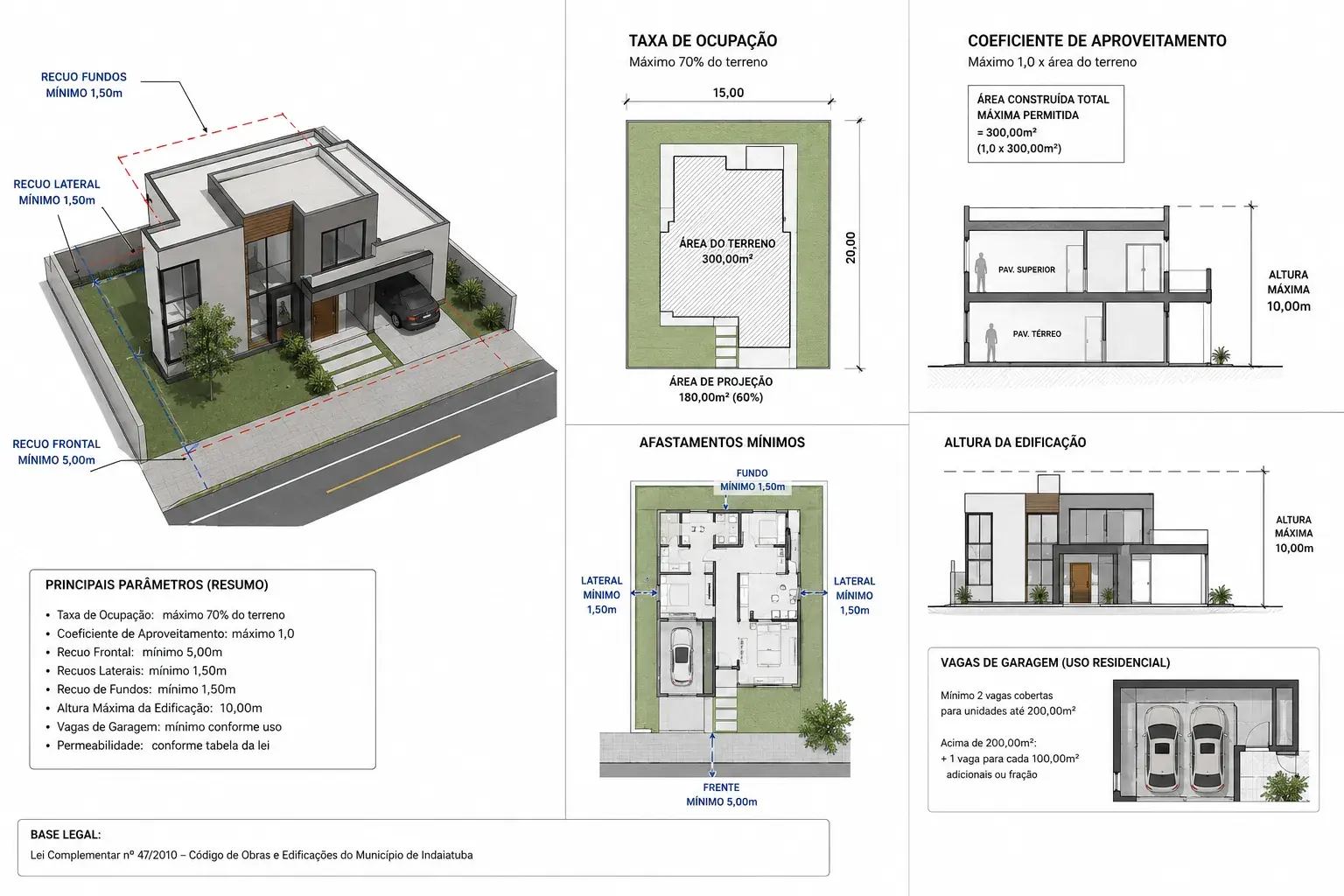

Taxa de Ocupação (T.O.): o percentual do lote que a projeção da construção pode cobrir. Não é faixa única: pelo Anexo II da LC 93/2022 são 70% em ZR1, ZR2, ZDU e ZEIS, 60% em ZR3, ZR4 e ZDE (70% na ZDE para lotes acima de 750 m²) e 50% na ZRU. O valor é o da zona do lote, não o do loteamento. Coeficiente de Aproveitamento (C.A.): não é uma área, é um índice. Multiplicado pela área do terreno, resulta na área computável máxima de referência (terreno de 300 m² com C.A. 1,5 chega a 450 m² computáveis). Esse potencial nem sempre cabe na volumetria aprovada: recuos e gabarito podem limitar antes. Taxa de Permeabilidade Mínima: a área de solo livre que precisa continuar absorvendo água de chuva. São 15% na maioria das zonas, 20% na ZR4 e 30% na ZRU. Imóveis dentro da Área Estratégica de Proteção têm exigência própria, então a verificação é sempre pela localização do lote. Recuos: distância mínima entre a construção e cada divisa, frontal, lateral e de fundo. São eles que definem onde a casa pode encostar, e é o parâmetro que mais faz projeto voltar para a prancheta quando é verificado tarde.
O que o Código de Obras cobra de cada ambiente Além dos índices do lote, há exigências que valem ambiente por ambiente e que quase sempre pegam quem desenha sem consultar a lei: área e dimensão mínima por tipo de cômodo, proporção mínima de área de janela em relação à área do piso para iluminação e ventilação naturais, pé-direito mínimo e requisitos de acessibilidade. Ambiente de permanência prolongada, como dormitório e sala, tem exigência maior que ambiente de uso eventual, como despensa e lavabo. É por esse motivo que quarto sem janela ou com janela para poço sem dimensão adequada não passa na análise, mesmo que a planta pareça funcional.
Onde a lei municipal encontra o regulamento do condomínio Boa parte dos terrenos de Indaiatuba está em loteamento fechado, e cada um tem regulamento próprio, com força de contrato entre você e a associação. Quando o regulamento é mais restritivo que a lei, vale o regulamento. É comum encontrar recuo maior, gabarito menor, restrição de material de fachada e até de cor. Ler os dois conjuntos antes do primeiro traço é o que evita a situação mais cara desse processo: um projeto aprovado na prefeitura e recusado pela associação, ou o contrário.
Perguntas Frequentes
Mudanças recentes afetam contêineres? A legislação trata uso, ocupação e área construída, não o material da parede. Casa container responde à mesma taxa de ocupação, ao mesmo coeficiente e aos mesmos recuos de qualquer casa naquela zona. O que muda é o detalhamento técnico que acompanha o projeto, não o enquadramento legal.
Onde descubro a zona do meu terreno? Na consulta ou certidão emitida pela prefeitura para aquele imóvel, que informa a zona e os parâmetros aplicáveis. O mapa de zoneamento serve para leitura geral, mas quem sustenta um projeto e uma negociação de compra é o documento oficial referente ao lote, com inscrição cadastral.
Piscina e área gourmet contam na taxa de ocupação? A regra varia conforme o elemento e conforme ele é coberto ou não, então a verificação é caso a caso na análise. O que quase sempre pesa é a permeabilidade: piscina, deck e piso impermeável somados são o item que mais reprova projeto nesse quesito, e é a primeira conta que faço no estudo.
Quem responde se a obra sair diferente do aprovado? O responsável técnico registrado no processo e o proprietário. A vistoria final compara o construído com o aprovado, e a diferença trava o Habite-se. Quando a mudança é necessária no meio da obra, o caminho é substituir o projeto na prefeitura antes de executar, e não explicar depois.
